Konzervace vnějších omítek, II. etapa
Na podzim 2024 získala správa hradu Landštejna díky práci investičního oddělení Územní památkové správy Národního památkového ústavu v Českých Budějoviccích (ÚPS NPU v ČB) z rozpočtu Ministerstva kultury z programu 13415 Rozvoj a obnova materiálně technické základny státních kulturních zařízení 47 000 000,- Kč na akci NPÚ, SH Landštejn, konzervace omítek, restaurování sgrafit, rekonzervace zdiva - II. etapa, identifikační číslo akce 134V151000163.
Termín zahájení: 5. 8. 2025. Termín ukončení: 31. 7. 2028

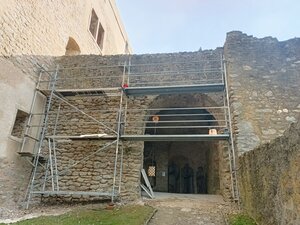

Návštěvnický provoz na hradě zůstane zachován s omezeními nutnými pro průběh stavby.
20. 10. 2025

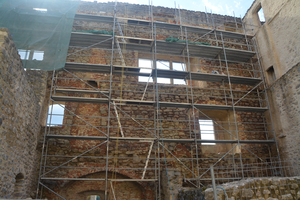

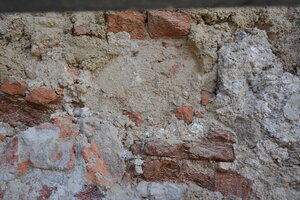

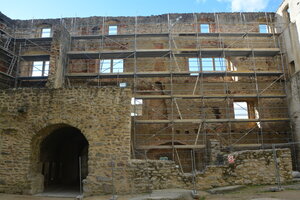

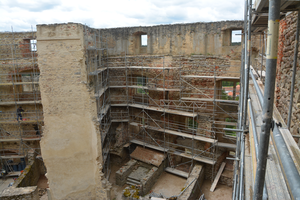

Od cementové malty je očištěna celá levá část nádvorní stěny západní románské hradby. Stěna bude zdokumentována dronem pro vytvoření 3D modelu.
7. 10 .2025

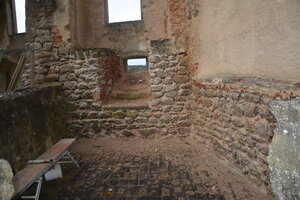

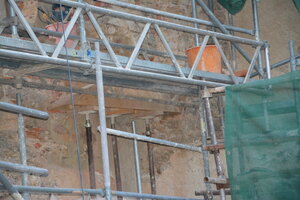

Na kontrolním dnu bylo rozhodnuto, že část zazděné niky bude otevřena, abychom zjistili, zda mohla osahovat schodiště vedoucí z přízemí do prvního patra.

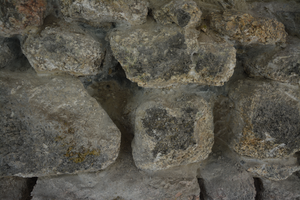

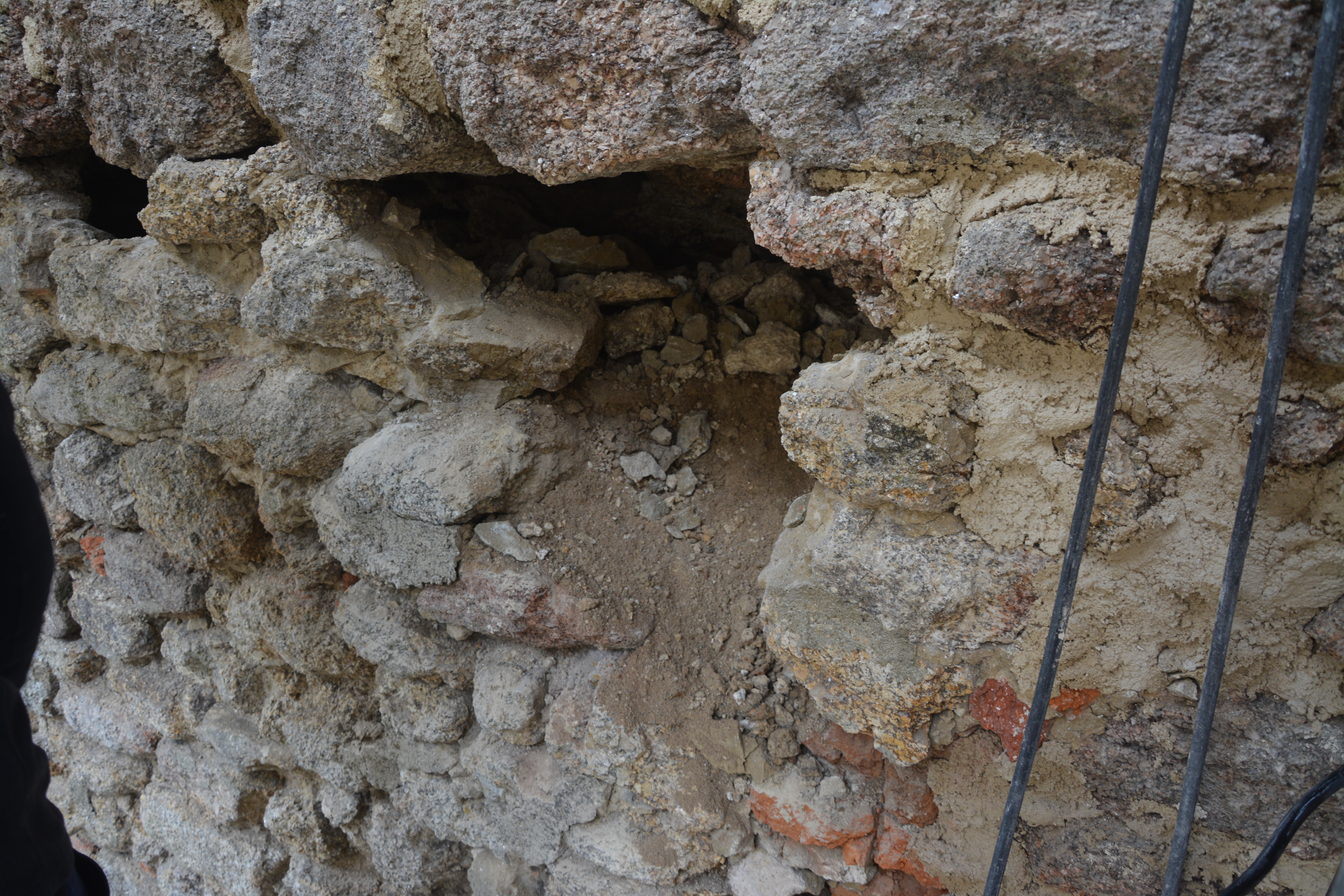

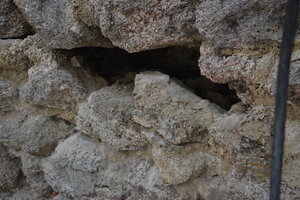

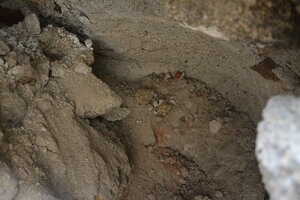

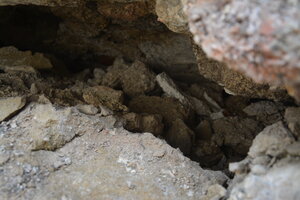

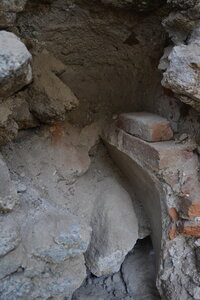

Nika je zazděna na tloušťku jednoho kamene a za zazdívkou je výplň volně naházených nebo napadaných kamenů, cihel a historické malty.

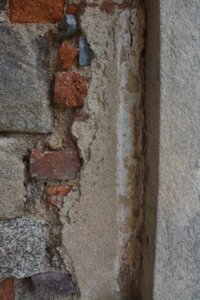

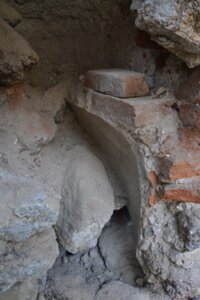

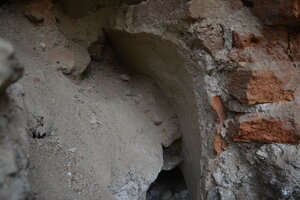

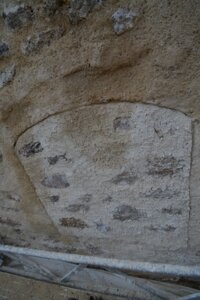

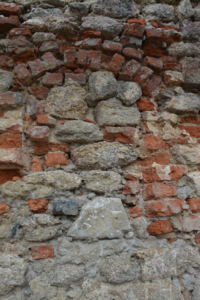

Po částečném vyčištění se objevila část historického cihelného záklenku s historickou hladkou omítkou.
16. 9. 2025

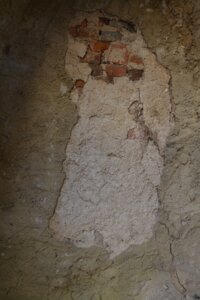

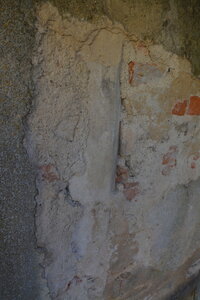

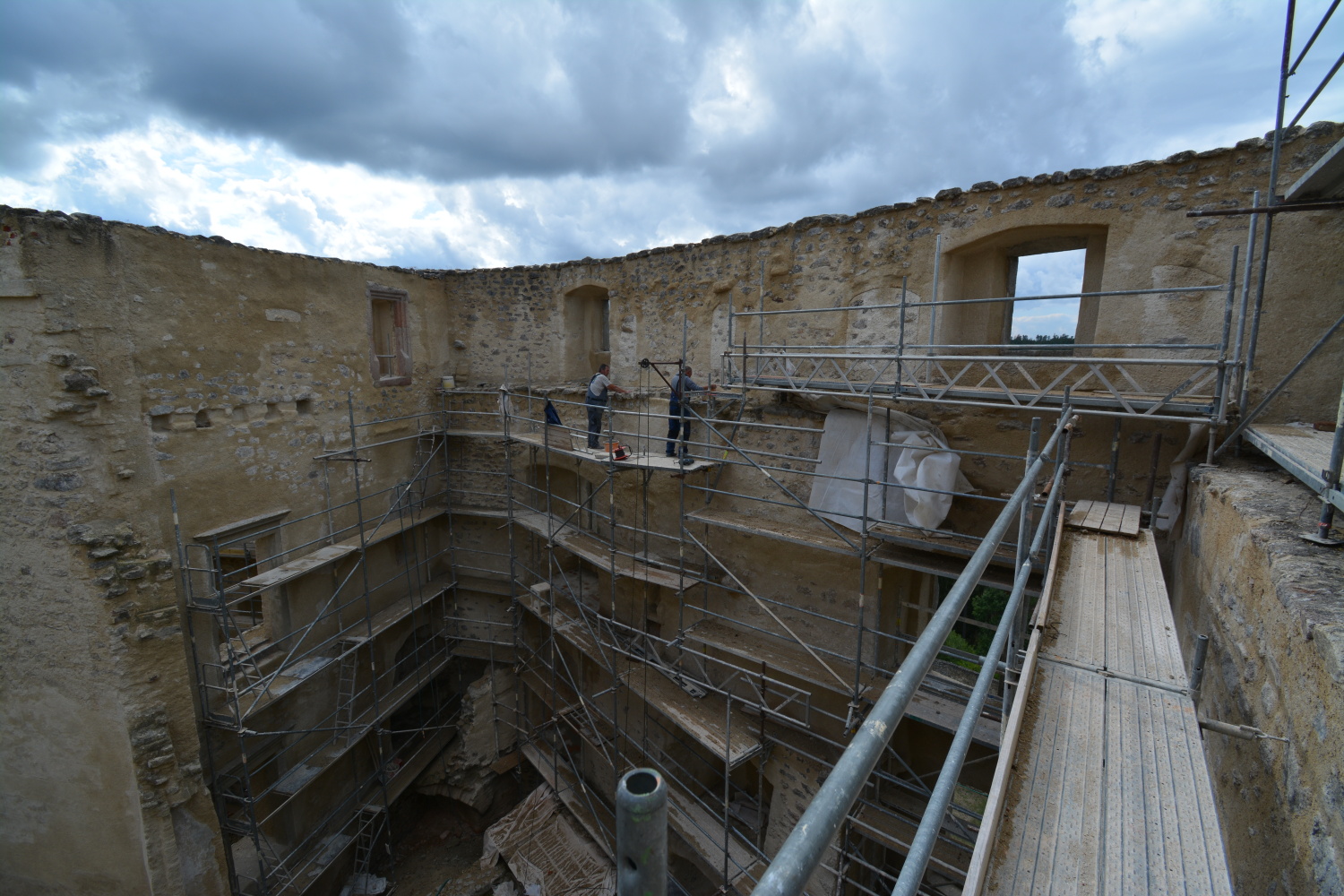

Zalešenovaná část nádvorní stěny románské hradby je očištěna, omyta a čeká na průzkum odborných pracovníků. Vnitřní nádvorní stěny původní románské hradby totiž nemohly být posouzeny stavebně historickým průzkumem v roce 1981, protože už byly opravené. Správa hradu se tedy snaží zajistit průzkum těchto stěn, na kterých se jeví být velmi zajímavé historické situace včetně otisku čela mohutného trámu. V nikách oken byla nalezena torza omítek, které byly původně skryty pod dřevěnými okenními rámy, které byly vloženy do kamenných ostění.

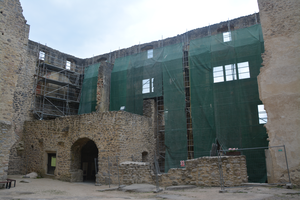

27. srpna 2025

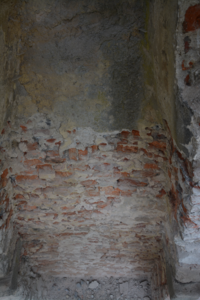

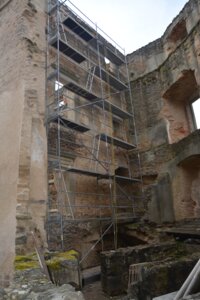

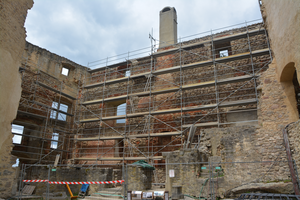

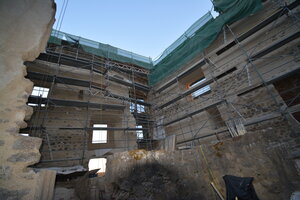

Nádvorní stěna původní románské hradby je zčásti kryta lešením. Zeď se čistí od cementové malty, někdy i velmi hluboko do líce. Cihlami vyzděné tělo kouřovodu od krbu je velmi degradované. Pod cementovou maltou cihly nedýchají, degradují a odpadávají ve velkých těžkých kusech i s cementovou maltou.
Části s dochovanou historickou omítkou čekají na vyjádření odborných pracovníků a restaurátorů, jaká metoda konzervace bude použita.
6. srpna 2025
V místnosti u třetí brány začínáme s odstraňováním cementových omítek.
5. srpna 2025
Zahajujeme práce navážením lešení před hrad.
26. června 2025
Proběhla první informativní schůzka s vysoutěženým dodavatelem.
Na přelomu července a srpna by se měly rozběhnout práce.
První fáze oprav proběhne na hradním nádvoří a návštěvnický provoz téměř neomezí.
